リフォームの相見積もりは何社?同じ条件での頼み方と断り方

リフォーム・内装

本記事には広告(A8.net・afb)が含まれています。

記事内容の確認日:2026年9月3日

相見積もりを取りたいけれど、何社に頼み、どう条件を揃え、選ばなかった業者にどう断ればいいか迷う人はいる。1社でも内訳は確認できるが、ほかの提案も知りたいときは複数社の比較が役に立つ。

私は内装仕上げ工事の職人を10年以上やったあと、2026年2月から元請けの会社で番頭(見積・工程調整・職人手配)をしている。見積もりを出す側の経験から、希望を伝えやすい頼み方と、契約前に断る場合の文面をまとめる。

読み終わる頃には、相見積もりを取ることへの遠慮がなくなっているはずだ。

この記事はこんな人向け

  • リフォームの見積を1社にしか頼んでいなくて、この金額でいいのか不安な人
  • 相見積もりを何社に頼めばいいか、業者に何と言えばいいか分からない人
  • 選ばなかった業者への断り方が気まずくて、動けずにいる人
  • 相見積もりで値引き交渉をしたいが、やり方を間違えたくない人

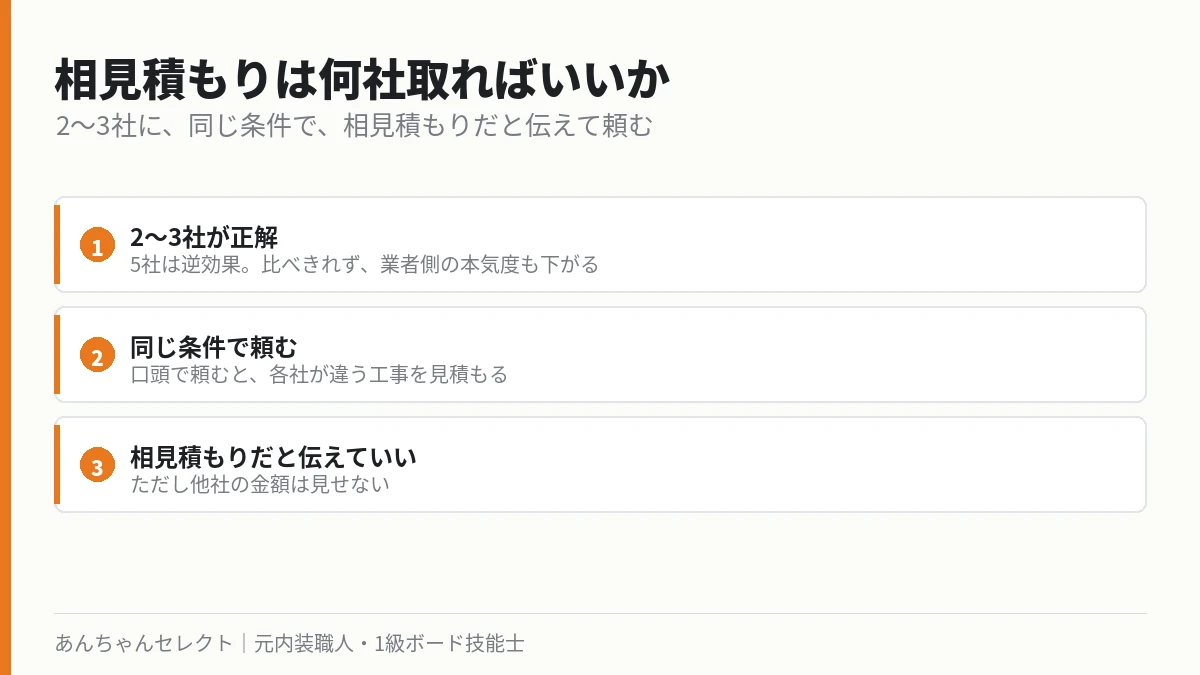

相見積もりの取り方3つのポイントの図
2〜3社に、同じ条件で、相見積もりだと伝えて頼む

先に結論|2〜3社に、同じ条件で、相見積もりだと伝えて頼む

結論から書く。相見積もりで押さえるのはこの4つだ。

  • まず2〜3社を目安にする。社数に決まりはないが、増えるほど連絡や調査の調整も必要になる。
  • 各社に同じ希望をメモやメールで伝える。現地で条件を変えた場合も共有する。
  • 相見積もりだと伝えて構わない。他社の金額だけを基準にせず、内容も比較する。
  • 契約前に見送る場合は、短い文で連絡する。詳しい理由を無理に説明する必要はない。

この4つを意識すると、相談と比較を進めやすくなる。依頼方法だけで見積もりの質が保証されるわけではないが、認識違いを減らす助けになる。

※まだ候補が1社もない人は、先に内装工事の無料見積もり(PR)で1社分の見積を取っておくと、この記事の内容を実際の見積書と照らしながら読める。

手元の見積もりが適正か、1分で確かめるなら【Re:est】

全国122店舗のニッカホームが運営する概算見積もりサイト。一括見積もりではなく、項目を選ぶと個人情報なしでその場に概算が出る。番頭としては、他社の見積もりが高いか安いかを確かめる”物差し”として使うのが一番役に立つと思っている(対象エリアあり。評判と使う前に知っておく3つ)。

Re:estで1分の概算見積もりを出してみる

まず2〜3社を目安に、対応できる数へ絞る

相見積もりは、多ければ必ず安くなるものではない。現地調査や提案の確認にかけられる時間も考えて社数を決めよう。

見積もりには現地調査や材料の確認などの時間がかかる。対応可能な日程は各社の状況によるが、比較する社数だけで見積もりの精度や受注の確率が決まるわけではない。

希望に合いそうな2〜3社から始め、説明や提案に納得できなければ候補を追加する方法もある。社数より、依頼する条件と未確定部分を揃えることが大切だ。

1社でも金額の根拠は質問できる。複数社の比較では、同じ希望に対する施工方法や見積もりの違いも見える。自分が納得して選ぶための判断材料として使おう。

同じ条件で頼む|口頭で頼むと、各社が違う工事を見積もる

相見積もりで一番多い失敗は、社数ではなく「頼み方」にある。A社には「壁紙を替えたい」、B社には「壁紙と、ついでに巾木も」、C社には現地で話した内容がそのまま。この状態で返ってきた3枚の見積書は、金額が違って当たり前で、比べたことにならない。

依頼条件をメモやメールにまとめ、各社に同じ内容を伝えると認識違いを減らしやすい。口頭で相談した変更点も記録し、ほかの会社へ共有しよう。

例えば次の5項目を伝えておくと、条件を揃えやすい。書式は各社で異なるため、見積書の行が完全に同じになるとは限らない。

相見積もり依頼メモ(そのまま使える形)

  1. 工事の範囲:洋室6畳の壁・天井のクロス張替え。巾木も交換
  2. 材料のグレード:クロスは量産品で。品番は提案してほしい
  3. 含めてほしいもの:養生、既存クロスの剥がし、廃材処分まで込み
  4. 別途でいいもの:下地補修が必要な場合は別途見積で構わない
  5. 希望時期:10月中。平日希望

回答が揃ったら、同じ作業がどこに計上されているかを確認する。項目名やまとめ方は会社ごとに違うので、行数ではなく施工範囲と総額で比較しよう。

相見積もりだと伝えるか|伝えていい。ただし他社の金額は見せない

相見積もりだと伝えて構わない。私は、比較中であることと希望する回答時期が分かると段取りを組みやすい。伝えたかどうかにかかわらず、正確な説明と見積もりを出すのは業者側の役割だ。

ただし一つだけ、やらないほうがいいことがある。他社の見積書を見せて「これより安くできますか」と聞くことだ。

他社の金額だけを目標にすると、施工条件の違いを見落としやすい。価格を相談する場合も、材料や範囲、保証が同じかを確認しよう。値引きに応じたから不適切な見積もりになるとは限らない。

比べたいのは金額ではなく、同じ条件に対して各社がどう積み上げたかだ。他社の金額は最後まで伏せておいたほうが、自分の判断材料としては質の高い見積が集まる。

見積が出揃ったら|合計ではなく「行」で比べる

2〜3社の見積書が揃ったら、合計金額を並べる前に、各社の見積書を「同じ行」で比べる。A社は養生と処分込みで20万円、B社は本体工事だけで17万円、というパターンはよくある。合計だけ見るとB社が安いが、養生と処分を足すと逆転することもある。

数量、単価、諸経費、除外事項を確認しよう。内装リフォームの見積書の見方に項目ごとの読み方をまとめている。チェックリストは違いを整理する道具として使い、点数だけで業者を決めないでほしい。

「一式」でも、別紙や説明から作業範囲が分かる場合はある。内訳を頼んでも内容が分からなければ、契約前に追加の説明を求めよう。

断り方|一文でいい。理由は要らない。放置だけはしない

相見積もりで一番多い相談が、これだ。「選ばなかった業者に、どう断ればいいか分からない」。気まずくて連絡できず、そのまま放置してしまう人が本当に多い。

私も、見積もりのあとに断りを受けることはある。契約前なら、比較の結果として見送って構わない。相手の反応を心配して、不要な工事を契約する必要はない。

検討の見通しが分かると、業者も日程を調整しやすい。決まったら短く連絡すれば十分だ。見積もりを頼んだだけで、材料の発注や工事の予約まで確定するわけではない。

だから断りの連絡は、短くていい。

断りの文面(メールでもLINEでも)

お世話になっております。○○の件でお見積をいただきありがとうございました。検討の結果、今回は別の業者にお願いすることにいたしました。またの機会がありましたら、よろしくお願いいたします。

理由を書く必要はない。「金額が合わなかった」と書くと、値引きの再提案が来て話が長引くことがある。理由を聞かれたら答えればいいが、こちらから書く必要はない。この一文で、業者側は次の案件に切り替えられる。

値引き交渉|他社の金額を盾にするより、行を指定して聞く

値引きを相談するときも、まず同じ施工条件かを確認しよう。他社の金額だけを見て判断すると、必要な作業の違いを見落としやすい。

「材料を変えるといくら違いますか」「巾木を残す場合はどうなりますか」と聞く方法もある。変更した内容と金額を書面で確認し、仕上がりや使い勝手に納得できるかを考えよう。

合計金額について予算の相談をしても構わない。値引き後に施工範囲や条件が変わるなら、変更後の見積書で確認してほしい。

相見積もりを取らなくていい場合

ここまで相見積もりを勧めてきたが、取らなくていい場合もある。

  • 数万円以下の小さな補修。壁紙の一部張替えや、小さな穴の補修で3社に現地調査に来てもらうのは、自分にも業者にも負担が大きい。1社の見積と、自分で直した場合の材料費を比べるくらいでいい。壁紙の部分補修は壁紙の補修方法、穴の補修は壁の穴を補修する方法に手順を書いている
  • すでに信頼できる業者がいて、過去の工事に不満がない。その関係のほうが、数千円の差より価値がある
  • 漏水など急ぎの対応が必要な場合は、応急処置と本工事を分けて相談する方法もある。比較にかかる日数は内容と各社の予定によるので、一律に最低1〜2週間とは言えない。

比較するかどうかは金額だけでなく、工事の複雑さや説明への納得感で決めよう。初めての依頼先や施工方法に迷う工事では、複数の提案が判断の助けになる。

相見積もりを取らなくていい人

・数万円規模の小工事で、相見積もりの手間の方が大きい人
・過去に頼んで満足した業者がいて、今回も同じ業者に頼むつもりの人
・工期が最優先で、業者を比較する時間そのものがない人

この場合は1社に決めて進めた方が早いし、結果的に満足度も高いことが多い。相見積もりは「初めての業者」「まとまった金額」のときに効く手段であって、毎回必要なものではない。

よくある質問

相見積もりは何日くらいかかりますか?

日数は工事内容、現地調査の日程、材料や専門業者への確認によって変わる。各社に提出予定日を聞き、できるだけ近い時期・同じ条件で比較しよう。

相見積もりを頼んだあと、全部断ってもいいですか?

いい。見積を取ったからといって契約する義務はない。ただし、全社に断りの連絡は入れる。「今回は工事自体を見送ることにしました」の一文でいい。

見積が無料か有料か、どう確認すればいいですか?

依頼前に、見積もり・出張・調査・図面作成のどこまで無料かを確認しよう。有料の作業は、内容と金額に合意してから頼むと認識違いを減らせる。

一括見積サービスを使うのと、自分で探すのはどちらがいいですか?

自分で候補を探す方法と、紹介サービスを使う方法のどちらもある。紹介後は施工会社と直接やり取りするサービスもあるため、窓口と連絡方法を確認しよう。どちらでも、依頼条件を揃えることが大切だ。

工事が始まってから追加費用を言われないために契約前に確認することは、リフォームの追加費用はなぜ出るのかに、追加を説明する側の視点でまとめている。

契約の直前にはリフォームの契約書で確認すべき項目もあわせてチェックしておくと安心だ。

見積書の有効期限が近づいている、あるいは「期限が切れると値上がりする」と言われている場合は、見積書の有効期限、切れたらどうなる?で、金額が本当に変わるケースをまとめている。

まとめ|相見積もりは条件と提案を比較するために使う

相見積もりは2〜3社に、同じ条件を紙で渡して、相見積もりだと伝えて頼む。出揃ったら合計ではなく行で比べる。選ばなかった業者には、一文で断りを入れる。

各社の金額と施工条件を照合すると、希望に合う提案を選びやすい。比較すること自体に遠慮する必要はない。

書く側としても、希望や未定の部分が整理されていると相談を進めやすい。専門的なことまで決める必要はないので、分かる範囲を伝えてほしい。
